(KTSG Online) - Theo Ban Quản lý dự án giao thông khu vực cảng Cái Mép - Thị Vải, tính đến nay, tiến độ giải phóng mặt bằng của dự án thành phần 3 đường cao tốc Biên Hòa - Vũng Tàu giai đoạn 1 đã đạt gần 99%, chỉ còn khoảng 9 hộ dân tại thị xã Phú Mỹ chưa giao đất. Các địa phương đặt mục tiêu bàn giao xong mặt bằng dự án trong quí 1-2024.
- Sẽ chi trả tiền bồi thường cao tốc Biên Hòa – Vũng Tàu vào tháng 12
- Sau khởi công 5 tháng, cao tốc Biên Hòa-Vũng Tàu vẫn chưa thể thi công
TTXVN đưa tin, các địa phương đã thực hiện bố trí tái định cư trên các khu tái định cư đã có sẵn, trong đó, đã bố trí 118 lô tái định cư cho các hộ dân; đang làm thủ tục giao 138 lô còn lại. Tổng nhu cầu tái định cư khi thực hiện dự án thành phần 3 là 256 lô.
Trên toàn tuyến, hiện cả 3 nhà thầu liên danh là Công ty TNHH Tập đoàn Sơn Hải, Công ty cổ phần 479 Hòa Bình, Công ty cổ phần Đầu tư và Xây dựng 703 đang triển khai 15 mũi thi công. Tiến độ thực hiện dự án vượt 2% so với kế hoạch.

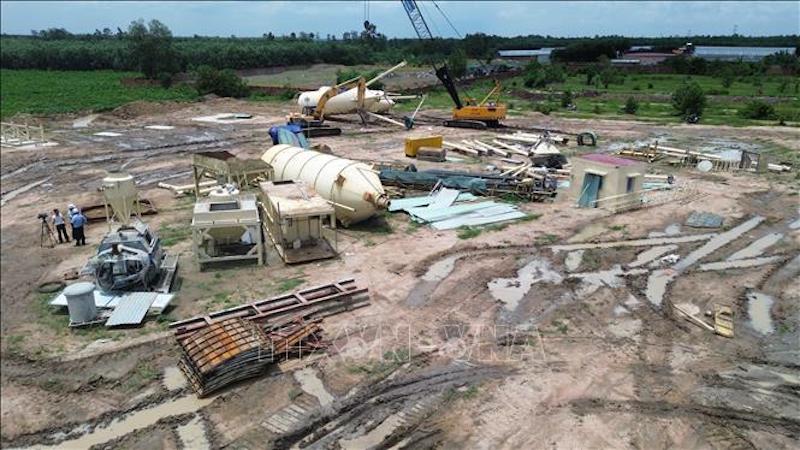

Về phần đường, các nhà thầu đã hoàn thành xây dựng trạm trộn bê tông xi măng tại Km39+950 và Km48+800; lắp dựng trạm nghiền đá tại mỏ đá lô II.B xã Châu Pha; đang tổ chức thi công 26/50 vị trí cống; đắp đất nền đường K0.95 được 10 km; đắp đường công vụ, đường nhánh phải nút giao quốc lộ 56; thi công cấp phối đá dăm được 5 km….
Năm 2024, dự án được bố trí 500 tỉ đồng vốn ngân sách trung ương. Dự kiến công trình sẽ hoàn thành 70% giá trị công trình trong năm nay và đến 30-9-2025, sẽ hoàn thành xây dựng dự án, sớm 3 tháng theo kế hoạch được giao.
Dự án thành phần 3 dài khoảng 19,5 km. Tổng mức đầu tư được duyệt hơn 4.960 tỉ đồng do UBND tỉnh Bà Rịa - Vũng Tàu là cơ quan chủ quản. Tổng diện tích thu hồi đất để thực hiện dự án là 137,52 héc-ta, gồm 1.215 hộ, tổ chức.
Liên quan đến lĩnh vực giao thông, TTXVN dẫn thông tin từ đại diện UBND huyện Bến lức, Long An cho biết, địa phương đang đầu tư xây dựng khu tái định cư dự án đường vành đai 3 TPHCM để bàn giao cho các hộ dân bị ảnh hưởng. Dự kiến, công trình sẽ hoàn thành và bố trí nền tái định cư cho người dân trong tháng 5-2024.
Dự án khu tái định cư có diện tích 3,5 héc-ta, nằm gần tuyến đường vành đai 3 TPHCM, thuộc địa bàn xã Tân Bửu, huyện Bến Lức, tỉnh Long An. Tổng kinh phí thực hiện khoảng 65 tỉ đồng.
Dự án đường vành đai 3 TPHCM là dự án trọng điểm quốc gia, có tổng chiều dài gần 76 km, đi qua địa bàn TPHCM, Đồng Nai, Bình Dương và Long An với tổng mức đầu tư hơn 75.000 tỉ đồng.
