(KTSG Online) - Dự án mở rộng ngăn lộ và cải tạo TBA 500kV Thạnh Mỹ, dự án để nhập khẩu điện từ nhà máy điện gió Monsoon (Lào) dự kiến sẽ hoàn thành trong tháng 8-2024.
- Ngành điện TPHCM phản hồi về vụ doanh nghiệp chứng khoán mất kết nối với HoSE
- Thành lập tổ công tác phản ứng nhanh về mua bán điện trực tiếp

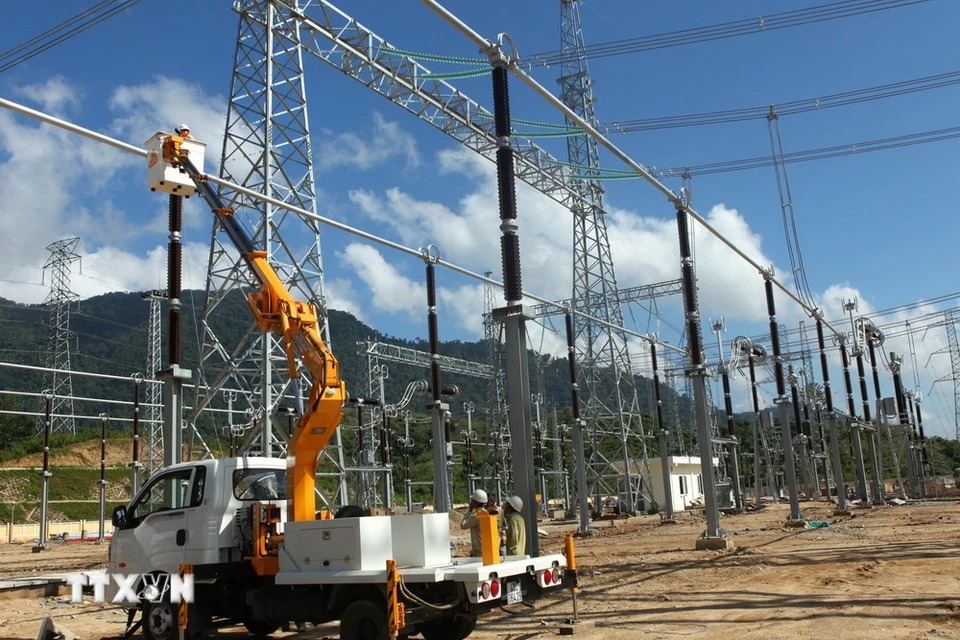

Theo TTXVN, dự án là công trình năng lượng đặc biệt do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban Quản lý Dự án truyền tải điện (NPTPMB) quản lý điều hành dự án.
Ông Bùi Quang Cảnh, Giám đốc Công ty Xây lắp điện 4-PCC4, cho biết hiện dự án đã hoàn thành khoảng 95%, sẽ đóng điện hoàn thiện sơ đồ đấu nối trong tháng Tám tới.
Tại buổi kiểm tra công trường và họp kiểm điểm tiến độ vào ngày 8-7, ông Bùi Văn Kiên, Phó Tổng giám đốc, Tổng công ty Truyền tải điện Quốc gia, cho biết dự án không chỉ nhập khẩu điện cho hệ thống điện quốc gia mà còn có ý nghĩa rất lớn trong việc giải tỏa công suất nguồn điện, nâng cao năng lực truyền tải điện Bắc-Nam.
Ông yêu cầu nhà thầu cần đẩy nhanh tiến độ, có các giải pháp đảm bảo trước thời tiết thất thường và hoàn thành các hạng mục trước ngày 20-7. Tổng công ty phối hợp với các đơn vị liên quan rà soát, cập nhật tiến độ, bố trí nhân lực, phương tiện và hoàn thành dự án trước ngày 30-8.
Khi hoàn thành, dự án sẽ kết nối nguồn điện có công suất 600MW từ nhà máy điện gió Moonsun (Lào) vào hệ thống điện quốc gia, góp phần đảm bảo an ninh năng lượng. Dự án có quy mô gần 18,8 héc ta. Trong đó, phần mở rộng trạm biến áp có diện tích khoảng 12,8 héc ta và phần đường dây đấu nối hoàn trả có diện tích 6 héc ta.
Đây là dự án được chính phủ Việt Nam và Lào cam kết hợp tác, đầu tư trong lĩnh vực phát triển hệ thống năng lượng. Ngoài ra dự án còn giúp hạn chế tổn thất công suất lưới truyền tải, tăng hiệu quả sản xuất kinh doanh ngành điện lực Việt Nam, chuyển đổi, sắp xếp các đường dây 220kV tránh giao chéo với 500kV theo quy hoạch điện VIII.
